[东平之声] 东平重点项目在行动,首个智能变电站扩容工程,提前65天竣工投产!

[复制链接]

该用户从未签到

发表于 2020-4-29 08:26 | 显示全部楼层 |阅读模式
东平重点项目在行动
重点项目建设是推动经济社会发展、保障改善民生的重要载体和有力抓手。近年来,我县认真贯彻落实上级决策部署,坚定“生态立县”一条路子,全力以赴“抓党建、促发展、惠民生”,经济社会发展取得显著成绩。工作中,坚持把项目建设作为高质量发展的“主引擎”,创新思维谋项目,千方百计引项目,全力以赴上项目,一批强基础、利长远的大项目、好项目相继落地生根。 自东平重点项目推进号角吹响以来,我县科学组织调度,积极主动作为,相关部门积极响应,迅速行动,纷纷亮出实招,加快推进全县重点项目建设。
东平重点电力基建项目

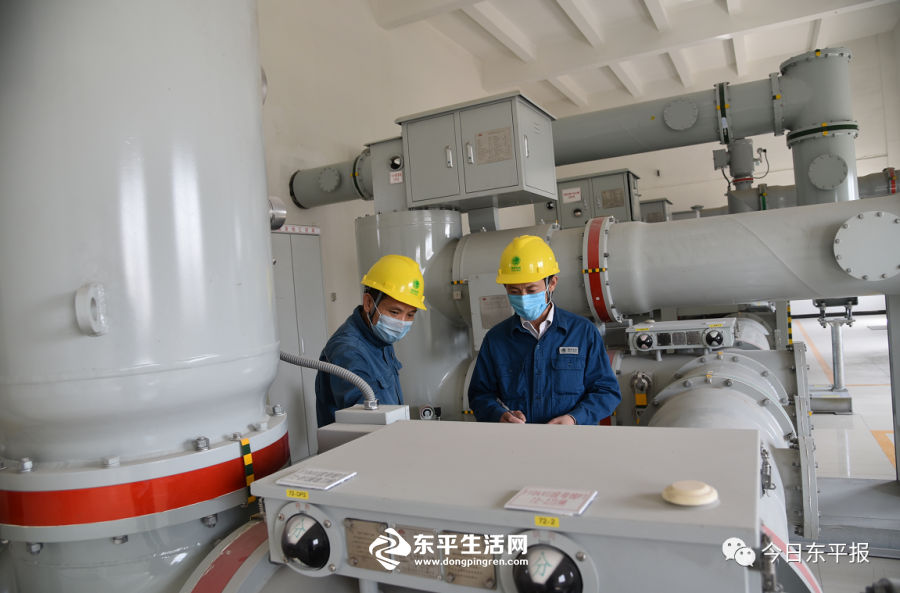

4月25日,东平电网首个智能变电站扩容工程——李泉110千伏变电站2号主变完成安装调试任务一次送电成功,提前里程碑计划65天竣工投产。该工程是今年泰安电力工程建设全面复工复产后,第一个提前竣工投产项目。
东平李泉110千伏变电站扩建工程新增110kV电压等级容量50MVA主变压器1台,新增10kV出线12回,新建500米长进站道路1条,是东平县供电公司为服务我县地方经济发展,达到电网规划“N-1”要求,提高供电可靠性而建设。该工程建成投产后,所接带的10kV线路在拉手供电、转接县城东部、接山西部的10kV负荷等方面的能力将大大提高,东平电网的网架结构、供电能力、供电可靠性等方面都将得到很大提升。
受疫情影响,李泉变电站扩建工程复工时间推迟35天。复工后,县供电公司职工凝聚攻坚决胜登高力量,弘扬新时代“挑山工”精神,严把健康检查、筛选上岗、安全生产三关,公司党委提出“安全是生命,进度是脸面,质量是尊严”工程管理理念,抓实物资供应保障到位、防范措施落实到位、监管责任落实到位,有力保障了工程的安全有序开展。抽调懂技术会管理的同志充实项目经理、总工等项目部关键岗位,组建了“过程管理”“物资管理”“后勤保障”等多个专项微信交流群,及时沟通解决施工中遇到的问题。针对疫情期间外地厂家人员不能及时到现场技术指导的特殊情况,创造性的采用了网上视频指导方式加强与厂家的沟通,确保了安装调试任务的顺利完工。

赞赏是对作者鼓励
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

fastpost

关于我们|业务合作|删帖与申诉|手机版|帮助中心|联系我们|简洁浏览|返回顶部

版权所有:东平生活网   联系电话:0538-2820087  客服QQ:点击这里给我发消息 / 点击这里给我发消息   违法不良信息举报邮箱:66684567@qq.com 举报电话:0538-2820085

泰安大德网络科技有限公司旗下网站: 东平生活网|泰安房产网|东平房产网|东平人才网 增值电信业务经营许可证:鲁B2-20200499 | 鲁公网安备 37092302000002号

Copyright © 2009 - 2022 www.dongpingren.com All Right Reserved.    中华人民共和国工业和信息化部备案号:鲁ICP备12026140号-3

快速回复 返回顶部 返回列表
